Юбилейный миллиард Усть-Илима
Усть-Илимская ГЭС выработала 850 миллиардов киловатт-часов с момента пуска первого гидроагрегата. Круглая цифра была достигнута утром 5 октября 2018 года. Предпоследняя ступень Ангарского каскада стала третьей гидроэлектростанцией в России, которая перешагнула этот рубеж. Причём произошло это в условиях, когда водность в бассейне реки стала расти после четырёхлетнего спада.
«Установлено рабочее колесо второго гидроагрегата. Закончен монтаж двух первых водоводов», – писала «Восточно-Сибирская правда» 10 сентября 1974 года. В этот день родился начальник смены Усть-Илимской ГЭС Александр Золотарёв. Его отец Сергей, закончивший Иркутский энергостроительный техникум, а до того работавший на предприятии, которое электрифицировало жилые дома и объекты соцкультбыта, приехал на стройку третьей ступени Ангарского каскада всего за два с половиной месяца до этого. Сергей Владимирович участвовал в монтаже первых гидроагрегатов станции – вечером 28 декабря 1974 года заработали сразу две машины – и последующей их эксплуатации. «Конечно, папа много об этом рассказывал, – говорит Александр Сергеевич. – Рассказывал, как раньше была организована работа, делился опытом. Я, правда, не могу помнить, как запускали агрегаты и какие по этому поводу были торжества: маленький был».
21 мая 1975 года «Восточка» сообщала о том, что Усть-Илимская ГЭС, на которой ввели в работу четвёртую машину, произвела первый миллиард киловатт-часов. «Не ошибусь, если скажу: их будут многие сотни – таких же миллиардов киловатт-часов электроэнергии, которые в будущем даст народному хозяйству наша гидростанция, – комментировал это событие её директор Пётр Юсим. – Но этот нам особенно дорог, потому что он первый и выдан на месяц и десять дней раньше срока, потому что мы вернули стране первые тринадцать миллионов рублей народных средств, вложенных в строительство Усть-Илимской ГЭС». Пророчество сбылось, ведь по-другому быть просто не могло. 25 октября 1978 года – ровно через год после того, как была введена в строй первая очередь из 15 гидроагрегатов станции, – было выработано 50 млрд кВт-ч. Вторую сотню Усть-Илимская ГЭС разменяла 8 июня 1981 года.
«В 2000 году мы стали второй после Братской ГЭС гидроэлектростанцией в России, которая выработала 500 миллиардов киловатт-часов, – продолжает начальник оперативно-эксплуатационного цеха Усть-Илимской ГЭС Вячеслав Синяков. – Красноярцы тогда немного отставали. После того, как появился «барьерчик» в виде Богучанской ГЭС, мы притормозили, и они нас обогнали. Но, если честно, ненамного». То событие областная пресса почему-то обошла стороной (не берёмся это утверждать про газету «Честное слово», издание которой финансировало «Иркутскэнерго», – мы просто не располагаем её подшивкой). Однако 9 марта 2000 года в газете «СМ Номер один» вышла статья «Загадки и мифы Усть-Илимской ГЭС». На иллюстрирующий её снимок, который был сделан на главном щите управления, попал начальник смены станции Сергей Золотарёв.
Восемь человек, десять машин

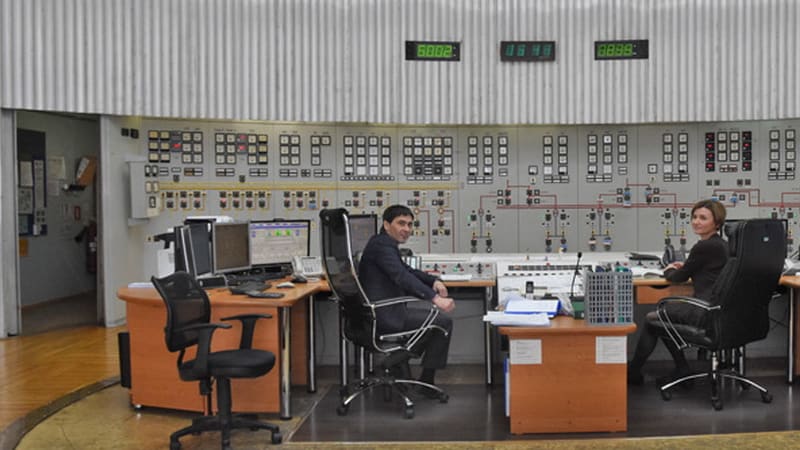

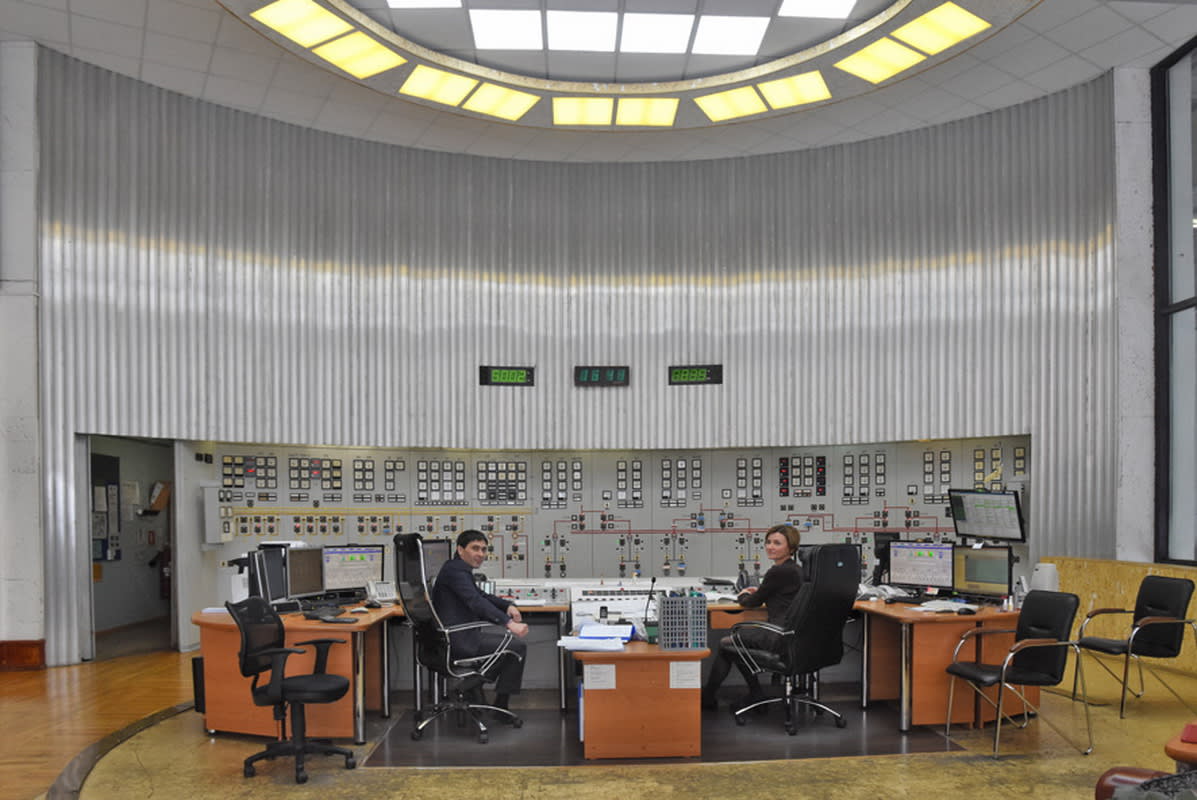

Смена под руководством его сына Александра заступила на дежурство утром 5 октября 2018 года. Предполагалось, что в те часы, когда она будет работать, агрегаты Усть-Илимской ГЭС выработают 850 млрд кВт-ч с момента пуска станции. Однако реальность чуть-чуть превзошла ожидания. «Ночью нагрузка минимальная, под утро начался её набор, – поясняет Синяков и показывает на табло-гигант на главном щите управления, показывающее точное время. – Мы работаем по Москве. Соответственно, выработка восемьсот пятидесятого миллиарда киловатт-часов произошла в районе двух часов по московскому времени». В Усть-Илимске в этот момент было семь часов утра. До прихода дневной смены оставался ещё час.
Ночной сменой руководил Павел Ченчубаев. Начальником смены станции Павел Иванович работает с июля 2015 года. До того прошёл положенный оперативнику путь: дежурный электромонтёр подстанции на открытом распределительном устройстве, машинист гидроагрегата, начальник смены ОРУ, начальник смены машинного зала. Утром 5 октября рядом с ним находилась электромонтёр главного щита управления Галия Гумерова, которая работает на Усть-Илимской ГЭС с 15 июля 1991 года. Начальником смены на открытом распределительном устройстве в этом момент работал Олег Тимченко, дежурным электромонтёром подстанции – Дмитрий Васильев. В машинном зале находились начальник смены Алексей Курачёв, который занимает эту должность с июля нынешнего года, и машинисты гидроагрегатов Иван Лукошко, Сергей Павлов и Александр Сивцев. «Никто никого специально не подбирал, – подчёркивает начальник оперативно-эксплуатационного цеха. – Это была лотерея – кому-то просто повезло. В ночной смене тоже работают достойные люди. Других у нас в цехе попросту нет».

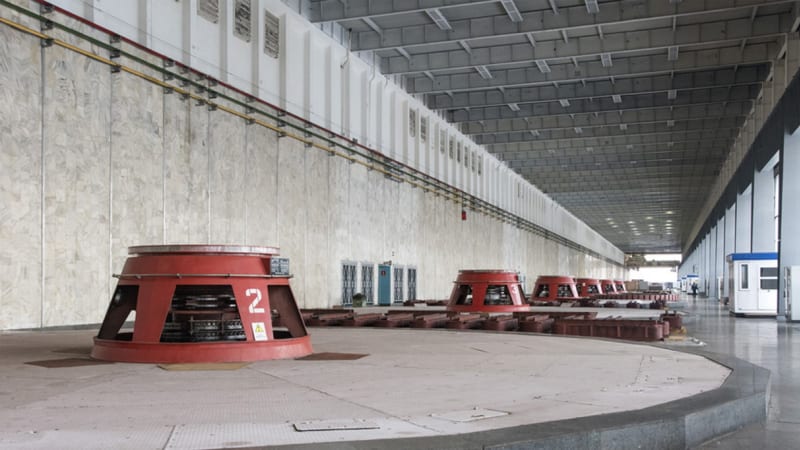

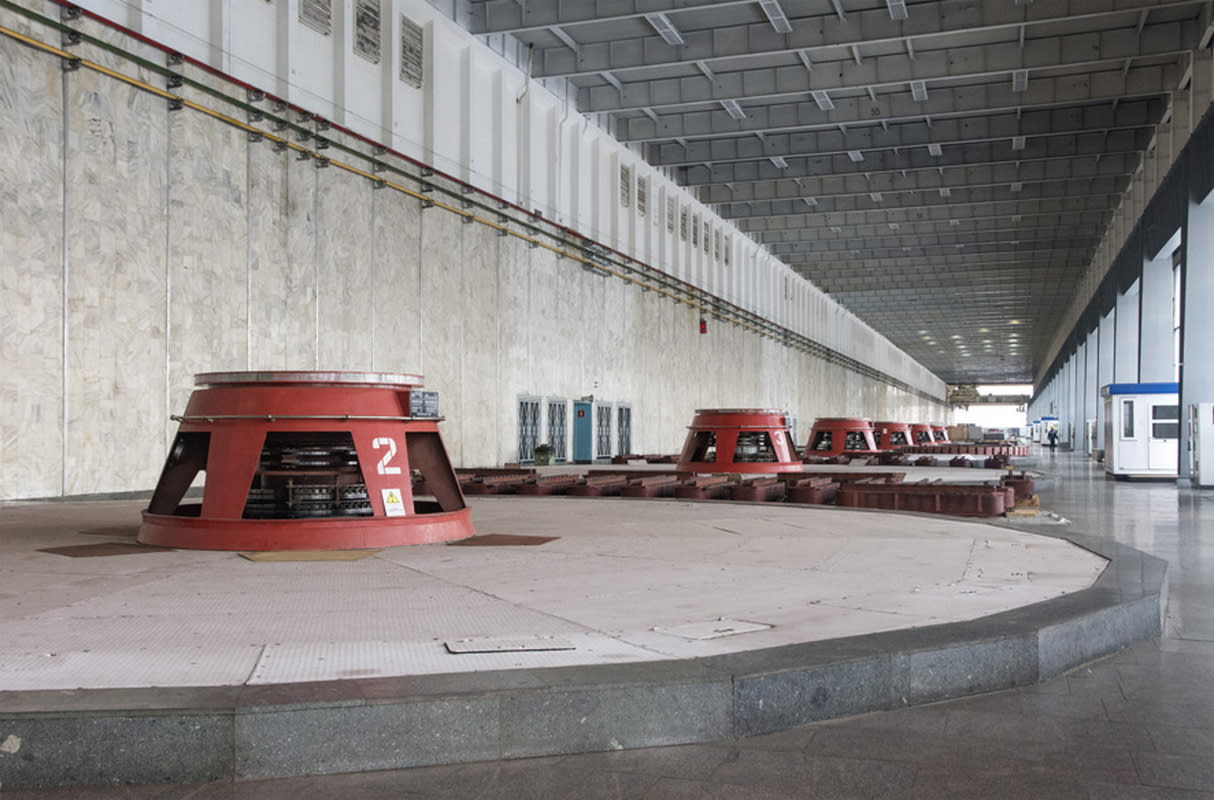

Утром 5 октября в сеть были включены 10 гидроагрегатов Усть-Илимской ГЭС из 16. Среди них были 3 из 4 машин, на которых заменили рабочие колёса: гидроагрегаты со станционными номерами 4, 10 и 12. Четвёртая – гидроагрегат № 3 – работала на холостом ходу: на ней после капремонта и замены рабочего колеса сушили изоляцию обмотки статора. Ко вводу в эксплуатацию её готовили ещё неделю, последним пунктом приёмо-сдаточных испытаний стала непрерывная работа под номинальной нагрузкой в течение двух суток. Сейчас третий гидроагрегат работает наравне с остальными. «Модернизированные машины показывают очень хороший эффект, – констатирует Вячеслав Владимирович. – У них есть одна особенность: чтобы показать максимальный КПД в 96%, ради которого меняли рабочие колёса, они должны работать с нагрузкой не менее 235 мегаватт. Для остальных она составляет 200 мегаватт, плюс старые агрегаты участвуют в регулировании [частоты в объединённой энергосистеме Сибири]. Новые машины мы стараемся постоянно держать в сети под фиксированной нагрузкой, чтобы они отрабатывали немалые средства акционеров, которые были потрачены на их модернизацию».
Сотка за пять лет
При этом в последнее время Усть-Илимская ГЭС работала в условиях маловодья, которое установилось в бассейне Ангары летом 2014 года и держалось до середины мая 2018 года. «Это обстоятельство, конечно, наложило свой отпечаток, – признаёт начальник оперативно-эксплуатационного цеха станции. – Но в разрезе двенадцати месяцев выработка была ровной, без выраженных подъёмов и спадов». В 2014 году Усть-Илимская ГЭС выдала почти 20 млрд кВт-ч. Затем последовал спад до 16 млрд кВт-ч. При этом 27 августа 2015 года в 16 часов 42 минуты по местному времени станция произвела 800-миллиардный киловатт-час. Как бы то ни было, выработка оставалась низкой и в том, и в следующем году, а в 2017-м она достигла низшей точки – 15,6 млрд кВт-ч за 12 месяцев.
Поздней весной нынешнего года вода, впрочем, начала прибывать. Задание на 16 ноября, которое поступило из Регионального диспетчерского управления энергосистемы Иркутской области, гласило: «Сбросные расходы – 2300 кубометров в секунду, выработка – 41,1 миллиона киловатт-часов». Ровно год назад «вилка» для Братской, Усть-Илимской и Богучанской ГЭС составляла 2000–2050 «кубов» ежесекундно. Сейчас межведомственная рабочая группа при Енисейском бассейновом водном управлении дала всему Ангарскому каскаду чуть больше пространства для манёвра. На ноябрь 2018 года она установила для Усть-Илимской ГЭС диапазон в 2000–2400 кубометров в секунду. «Это означает, что в какие-то периоды среднесуточные сбросы могут быть и 2000, и 2600, – замечает Синяков. – Но в среднем за месяц расход не должен превысить 2400 кубометров в секунду. При этом мы должны поддерживать уровень Богучанского водохранилища не ниже 207,5 метра [в Балтийской системе высот]».
Увеличение сбросных расходов означает, что растёт и выработка. Если бы не затянувшееся маловодье на Ангаре, которое гидрологи называют экстремальным, то Усть-Илимская ГЭС уже приближалась бы к рубежу 900 млрд кВт-ч. «При среднегодовой выработке в 20 миллиардов киловатт-часов мы сотку делаем за пять лет, – резюмирует Вячеслав Владимирович. – Если бы нормально шли после 2015 года, то 900 миллиардов выдали бы к 2020 году. Но красноярцы всё равно нас опередили – они это сделали в марте 2018-го». Тем не менее, по прогнозу производственно-технического отдела, Усть-Илимская ГЭС выработает 900 млрд кВт-ч в третьем квартале 2021 года. А в нынешнем году третья ступень Ангарского каскада выдаст около 16,5 млрд кВт-ч. И тем самым в одиночку покроет 30% спроса на электроэнергию, который, согласно прогнозу Регионального диспетчерского управления, ожидается в Иркутской области. Что лишний раз доказывает значение Усть-Илимской ГЭС для Приангарья и всей Объединённой энергосистемы Сибири.
