Отложенный старт
Наполнение водохранилища Богучанской ГЭС, начало которого было запланировано на первую декаду марта, отложено. Причиной тому угроза паводков в Красноярском крае и тот факт, что Министерство культуры РФ пока не дало «добро» на перекрытие временных донных отверстий на станции. О пересмотре сроков запуска первых трёх гидроагрегатов БоГЭС, намеченного на конец второго квартала 2012 года, речь пока не идёт. Между тем у Иркутской области появилась месячная фора на подготовку ложа водохранилища: окончательная дата подписания акта его готовности перенесена на 1 ноября.

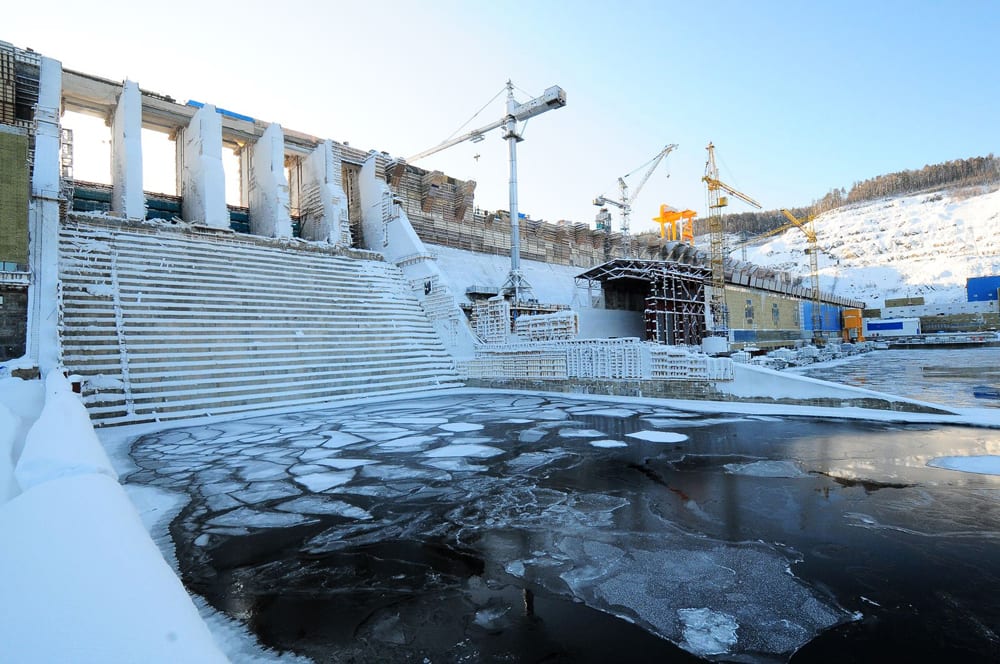

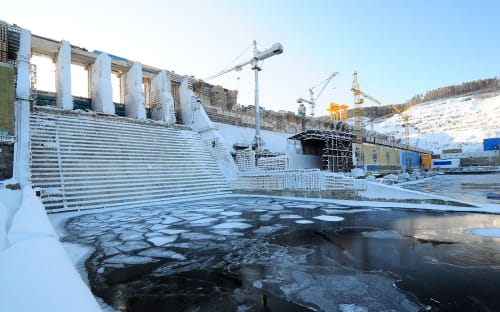

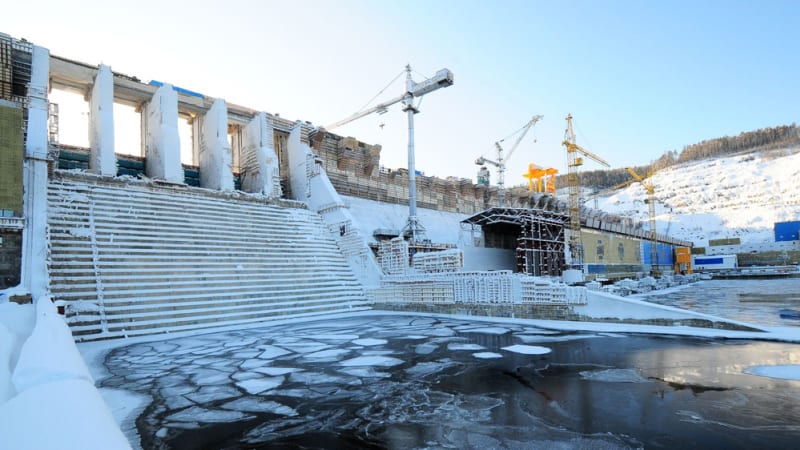

Технические сооружения Богучанской ГЭС полностью готовы к наполнению водохранилища – такой вывод прозвучал на заседании оперативного штаба Министерства энергетики РФ 2 февраля. Каменно-набросная плотина станции на всём протяжении возведена до отметки 202 м, а на отдельных участках – 206–208 м. Бетонная плотина также достроена до состояния, позволяющего выдержать напор будущего водохранилища БоГЭС: 24 её секции из 34 достигли проектной отметки в 214 м. На заседании штаба было объявлено, что в конце февраля на станции приступят к перекрытию трёх донных отверстий (первые два были закрыты осенью 2011 года), а с 1 марта начнётся постепенное наполнение водохранилища. Позднее срок перекрытия отверстий был немного скорректирован – первая декада марта.
Паводковый риск
Однако заполнение водохранилища не начато до сих пор. Как сообщает информационное агентство PRESS-LINE со ссылкой на председателя комитета по природным ресурсам и экологии Законодательного Собрания Красноярского края Александра Симановского, решение отложить перекрытие донных отверстий было принято в Минэнерго. «Точной даты начала работ, по моей информации, тоже пока нет, так что ждём, какое решение будет принято в Москве», – цитирует агентство парламентария. Эту информацию корреспонденту «ВСП» подтвердили заместитель руководителя Енисейского бассейнового водного управления – начальник территориального отдела водных ресурсов по Иркутской области Михаил Людвиг и заместитель главного инженера по гидротехнической части ОАО «Иркутскэнерго» Александр Огнев.
Власти Красноярского края объясняют перенос сроков тем, что начальное наполнение ложа водохранилища БоГЭС в существующих гидрологических условиях чревато паводками. В том случае, если сбросные расходы станции будут снижены с 2850 до 1100 куб. м в секунду, существенно повысится риск образования ледовых заторов, так что возникнет угроза подтопления ряда населённых пунктов, в том числе сёл Богучаны и Мотыгино, кроме того, в опасную зону попадёт крупный карьер Горевского месторождения свинцово-цинковых руд. Вдобавок нет акта рабочей комиссии о готовности напорного фронта станции. Первый заместитель председателя правительства Иркутской области Владимир Пашков, в свою очередь, рассказал, что Министерство культуры РФ не согласовало ту часть разрешительной документации, которая касается сохранения объектов историко-культурного наследия в зоне, попадающей под затопление. При этом возможной даты перекрытия донных отверстий не называют как представители властей Красноярского края, так и собеседники издания.
Проект и деньги по этапам
Несмотря на то, что донные отверстия не перекрыты, речь о переносе сроков запуска первых трёх гидроагрегатов БоГЭС, намеченного на конец второго квартала 2012 года, пока не идёт. Напомним: для их пуска необходимо наполнить водохранилище до отметки 185 м. В настоящее время институт «Ленгидропроект», являющийся генеральным проектировщиком станции и готовящий актуализированные технические проекты ложа водохранилища в Иркутской области и Красноярском крае, разрабатывает решения, которые позволили бы обеспечить безопасность населения и бесперебойную работу водозаборов населённых пунктов. Кроме того, определяются временные правила затопления ложа водохранилища, где будут прописаны сроки, объёмы и скорость заполнения. Ожидается, что они будут подготовлены к концу марта.
Между тем предельный срок представления акта готовности ложа водохранилища на территории Иркутской области сдвинут на месяц, до 1 ноября 2012 года. При этом переселение людей из зоны подтопления должно завершиться к 1 сентября. «У нас фактически сформирован перечень необходимых мероприятий и серьёзных опасений в отношении тех из них, которые обеспечены финансированием, нет», – подчеркнул Пашков. В конце 2011 года в регион уже поступил 581,7 млрд. рублей из федерального бюджета, предназначенный для переселения 429 семей из посёлка Кеуль Усть-Илимского района (ранее эти средства были заложены в областную казну). В феврале 2012 года Министерство регионального развития РФ опубликовало проект постановления правительства РФ, согласно которому на подготовку ложа водохранилища БоГЭС на территории Иркутской области будет выделено чуть более 1,65 млрд. рублей. Для того чтобы получить их, необходимо заключение Главгосэкспертизы на актуализированный технический проект ложа. Документ направили в ведомство в декабре прошлого года, однако заключение на него до сих пор не было выдано. «В связи с тем, что экспертиза по единому проекту не пройдена, мы приняли решение проходить её по отдельным разделам, – отметил первый вице-премьер правительства Иркутской области. – Мы сделали так в прошлом году для того, чтобы начать работы по переселению, так же будем поступать и сейчас, по мере того как «Ленгидропроект» будет готов представить нам конкретные разделы».
В том проекте, который был направлен в Главгосэкспертизу, стоимость связанных с подготовкой ложа работ оценивается в 9,3 млрд. рублей (без учёта НДС эта сумма составляет 7,871 млрд. рублей). Сюда входят 1,439 млрд. рублей на переселение людей и вынос строений из зоны затопления, 2,076 млрд. рублей – на транспортное освоение водохранилища, 2,563 млрд. рублей – на обеспечение сохранности объектов археологического наследия, а также затраты на компенсацию потерь рабохозяйств, восстановление сельскохозяйственного производства, переустройство дорог, санитарные мероприятия, лесоочистку и многое другое. «Итоги последнего совещания в Минрегионе говорят нам о том, что эти мероприятия мы можем проводить поэтапно, поэтому, скорее всего, на уровне правительства будет принято решение о том, что часть средств, которая не понадобится сегодня, будет выделена позже, – заметил Пашков. – Скажем, на берегоукрепление или перенос дорог и мостов деньги будут поступать по мере заполнения водохранилища».
